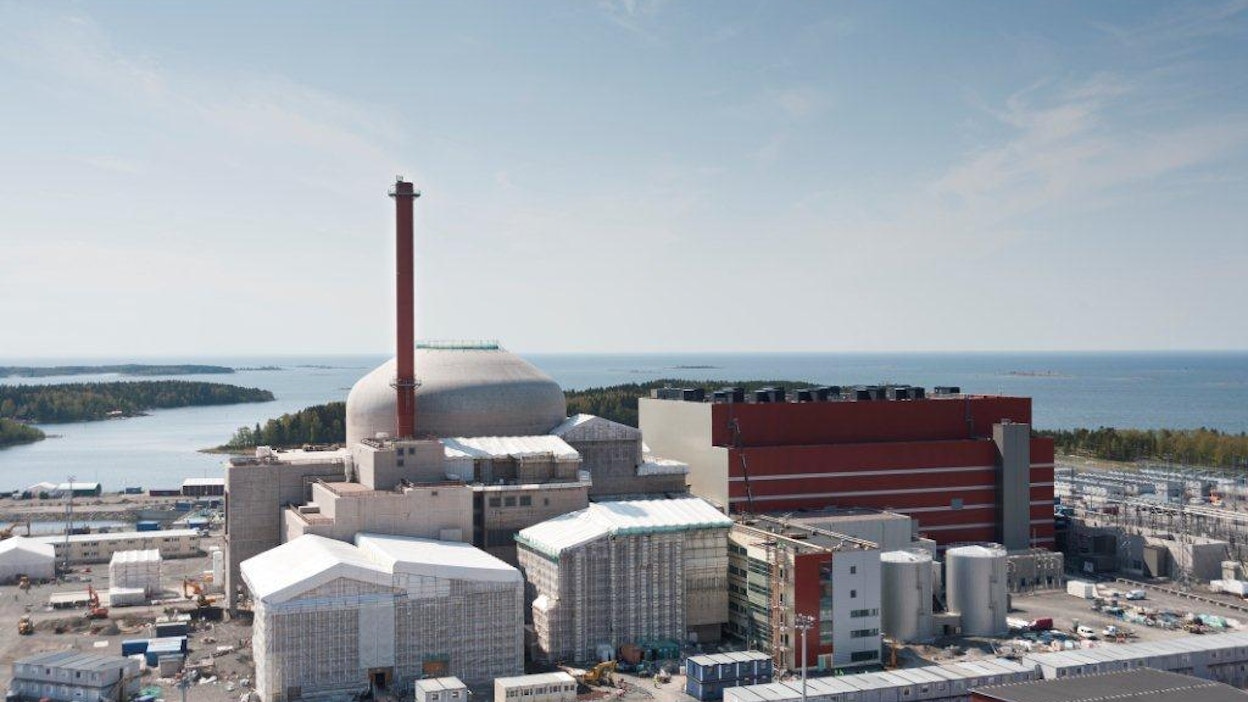

Olkiluoto kolmonen viivästyy edelleen
Olkiluodon kolmannen ydinvoimalaitosyksikön valmistuminen viivästyy jälleen, kertoo Teollisuuden Voima (TVO). Yhtiön mukaan laitostoimittaja Areva-Siemensiltä saatujen tietojen perusteella voimala ei valmistu säännölliseen sähköntuotantoon vuonna 2014.Olkiluoto kolmosen piti alun perin olla valmis jo vuonna 2009, mutta toiminnan aloittamista on lykätty useaan kertaan. TVO ilmoitti vuodenvaihteessa, että yksikkö valmistuu sähköntuotantoon elokuussa 2014.
Kiinteähintaisella avaimet käteen -sopimuksella laitosyksikköä rakentava laitostoimittaja on vastuussa projektin aikataulusta.
TVO edellyttää laitostoimittajalta kokonaisaikataulun päivittämistä, uutta vahvistusta ja analyysia laitosyksikön valmistumispäivästä sekä selvitystä niistä toimenpiteistä, joilla aikataulussa pysytään. TVO jatkaa laitostoimittajan tukemista projektin mahdollisimman nopean valmistumisen takaamiseksi.
”Laitostoimittajan laitosyksikön asennustyöt ja automaation suunnittelu eivät ole edenneet aikataulujen mukaisesti. Vaikka emme ole tyytyväisiä tilanteeseen ja toistuviin haasteisiin hankkeen aikataulusuunnittelussa, asiat OL3-työmaalla menevät jatkuvasti eteenpäin ja automaatioratkaisun avoinna olevat asiat ratkeavat kohta kohdalta”, toteaa TVO:n Yhteiskuntaosaston johtaja Anna Lehtiranta .
Reaktorilaitoksen pääkomponenttien asennukset ovat valmiit, ja valtaosa putkistoasennuksista on saatu tehtyä. Samaan aikaan laitosyksikön käyttöönoton valmistelut etenevät.
TVO ja Areva ovat kiistelleet vuosia siitä, kenen syytä reaktorin viivästyminen on. Ranskalaisyhtiö Areva vei riidan välimiesoikeuteen vuonna 2008.
